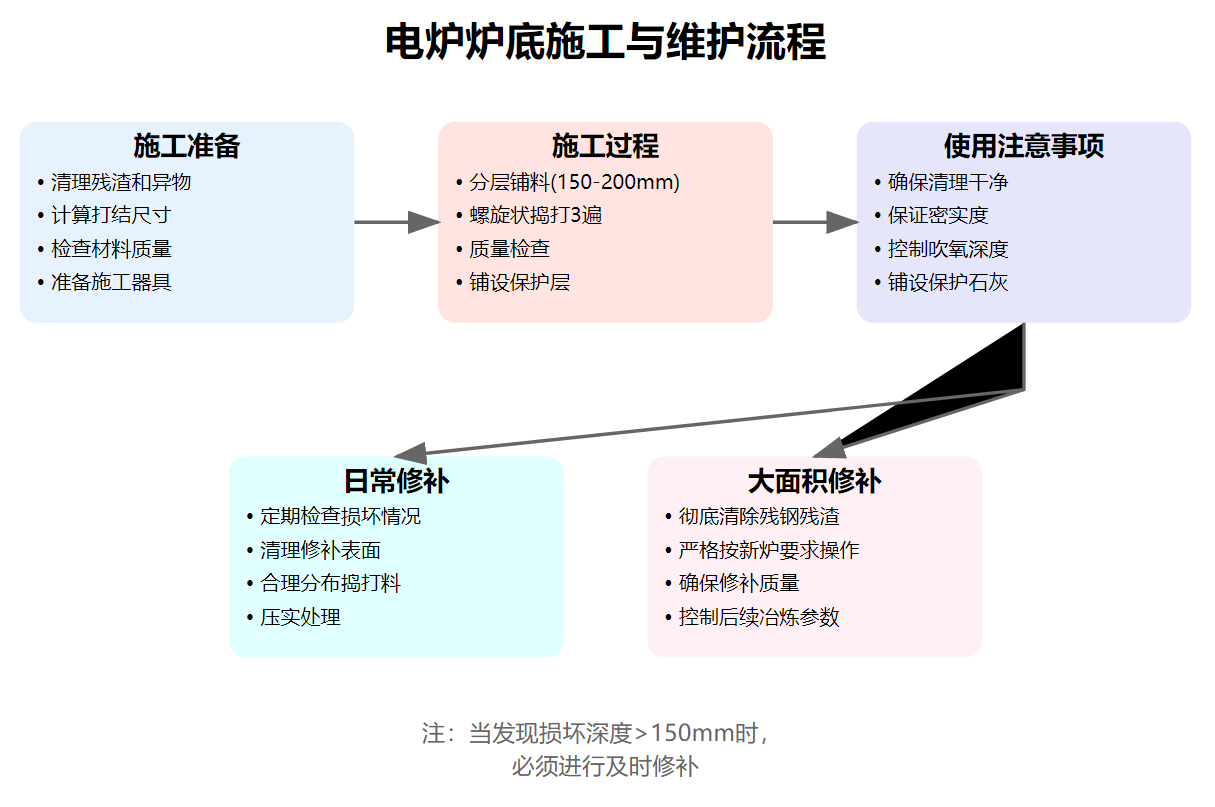

【钢铁冶金】电炉底干式捣打料施工与维护指南

日期:2024-11-13 浏览:71


电炉底干式捣打料施工前的准备工作

在电炉底干式捣打料施工前,我们需要做好以下准备工作,确保施工的顺利进行:

  1. 1. 清理现场:彻底清除永久层的残渣、灰尘、铁丝、塑料布等异物,为施工提供一个干净的工作环境。

  2. 2. 计算打结尺寸:根据需要打结的厚度,乘以1.09来计算实际打结厚度,并准备相应数量的捣打料。

  3. 3. 检查材料:检查捣打料是否含有杂物或受潮,确保材料的质量和适用性。

  4. 4. 准备工具:准备好打结器具,如打夯机、风镐等,为施工做好充分准备。

电炉底干式捣打料的施工方法

施工时,我们遵循以下步骤,确保捣打料的均匀性和密实度:

  1. 1. 铺料:用铁锹将捣打料平铺,用脚踩实以排除空气。

  2. 2. 夯实:将钢钎插入料中,反复摇晃并进一步踏实。

  3. 3. 捣打:使用打结器具从周边到中心呈螺旋状反复捣打3遍,每层施工厚度控制在150~200mm。

  4. 4. 质量检查:通过直径5mm的圆钢或钢钎插入测试,确保捣打层的密实度。

  5. 5. 炉坡施工:与炉底施工方法相同,注意炉坡与炉底的最大角度不超过40°,防止滚料或塌落。

  6. 6. 特殊部位处理:在出钢口座砖、炉门口等易损部位进行强力捣打,并适当加厚,延长耐火材料的使用寿命。

  7. 7. 保护层:施工完成后,在捣打料上铺盖5~10mm厚的薄钢板,防止装废钢时破坏炉底形状。

电炉干捣料使用注意事项

在使用电炉干捣料时,我们需要注意以下几点,以确保施工质量和延长使用寿命:

  1. 1. 清理残钢残渣:确保炉底残钢、残渣清理干净,避免新、老料分层。

  2. 2. 严格施工操作:按照施工要求操作,保证捣打料的密实度。

  3. 3. 第一炉冶炼:吹氧脱碳时注意吹氧管的插入深度,避免炉底捣打料上翻。

  4. 4. 炉底保护:第一炉冶炼时,炉底可铺上一层石灰,保护炉底并防止捣打料水化。

  5. 5. 坑洞修补:出现大坑时,彻底清理残钢、残渣,并用捣打料进行修补。

电炉炉底损坏后的修补方法

当电炉炉底出现损坏时,我们采取以下步骤进行修补:

  1. 1. 热修补:在冶炼周期中定期进行,特别注意炉底动态,发现深度大于150mm的坑时必须修补。

  2. 2. 表面清理:用氧气吹扫被修补表面,彻底清除残钢残渣。

  3. 3. 捣打料填充:将捣打料吊入待修补部位,并合理分布。

  4. 4. 压实:用铁块或其他重物压实捣打料。

  5. 5. 新炉冶炼操作:若进行大面积热修补,第一炉钢可参照新炉冶炼操作要求进行,以确保修补效果。
